临近岁末
公司紧盯全年目标任务
坚持高质量发展理念
奋勇冲刺、力争上游
全力打好年终收官之战
近日,生产经营迎来新进展

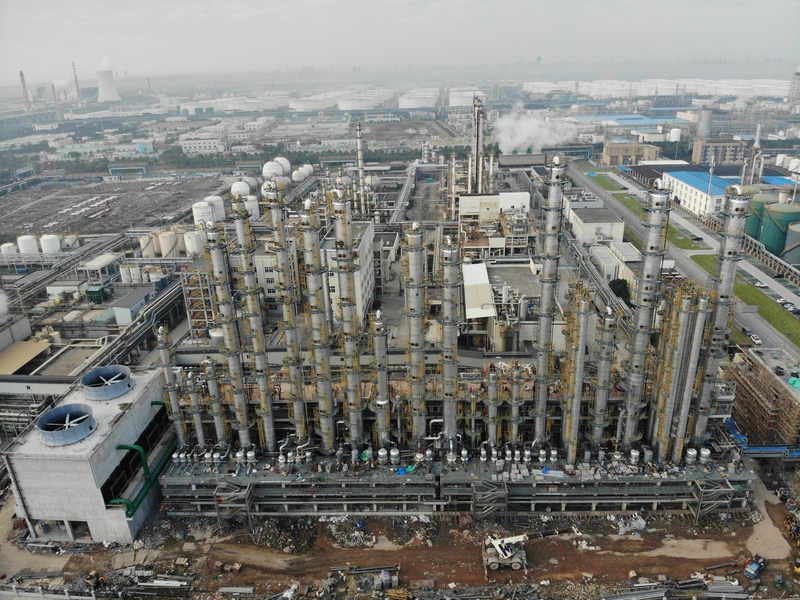

宁波金海晨光项目进入吹扫调试阶段
金海晨光化学股份有限公司18万吨/年碳五分离项目管道基本施工完毕、设备已全部就位完成,已经进入了试压吹扫和单机调试阶段。
18万吨/年碳五分离项目安装完成静设备219台、动设备174台,其中安装完成塔类设备19台共计1435T,设备专业已进入单机调试阶段;管道专业安装完成管道5.9万米约14.7万英寸,已进入试压吹扫防腐保温阶段;电气仪表专业累计敷设电缆26.7万米,目前正在进行配管接线。
目前项目进展顺利,工作重点已经由机械施工转移到电气仪表安装调试以及防腐保温施工阶段。

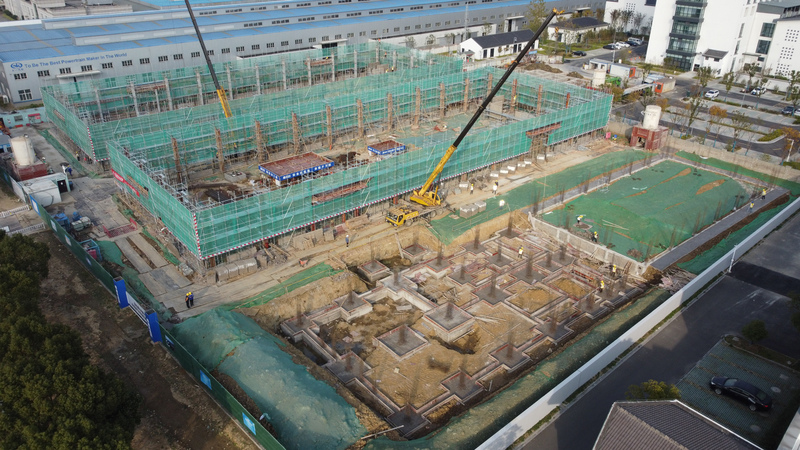

大一汽配(张家港)有限公司新能源汽车零部件加工项目稳步推进
目前1#车间D-F轴排架柱已浇筑完成,A-C轴排架柱钢筋绑扎及模板搭设已施工完成,后续开始进行钢结构安装。仓库基础部分浇筑完成土方已回填,为排架柱施工打好坚实基础。同时围护体系的砌筑也在有序进行。办公楼基础垫层已施工完成,正在进行基础钢筋绑扎。1#车间、仓库、办公楼防雷接地安装完成,其中1#车间卫生间给水排水管道也已架设完成。现场1#车间附近的消防给水管道连接完成后并进行了水压试验。
项目全体员工将再接再厉,攻坚克难,严守安全底线、严把质量关努力完成各项任务确保项目顺利竣工、早日投入使用。

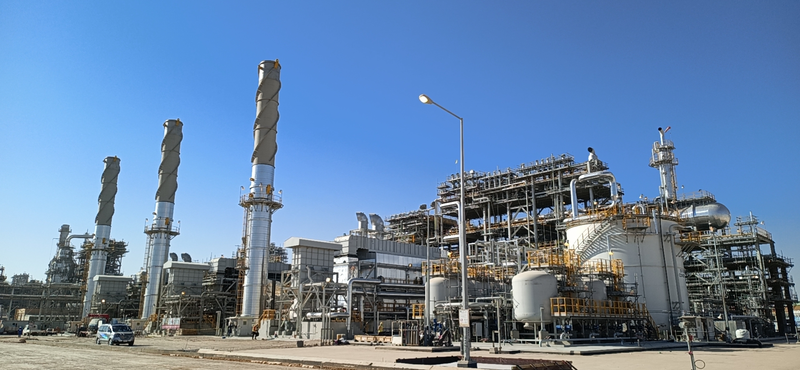

卡尔巴拉炼化一体化项目有序推进
现场继续严格落实各项疫情防控政策,包括每日体温检测,执行送餐制度,严格落实佩戴口罩政策,保持社交距离等。项目累计完成进度87.77%,其中公用装置区钢结构完成94.69%,设备完成104.81%,管道完成92.9%,保温完成52.22%。工艺装置区钢结构完成89.73%,设备完成97.07%,管道完成84.85%,仪表完成53.32%,电气完成92.61%,保温完成41.3%,油漆完成96.76%。

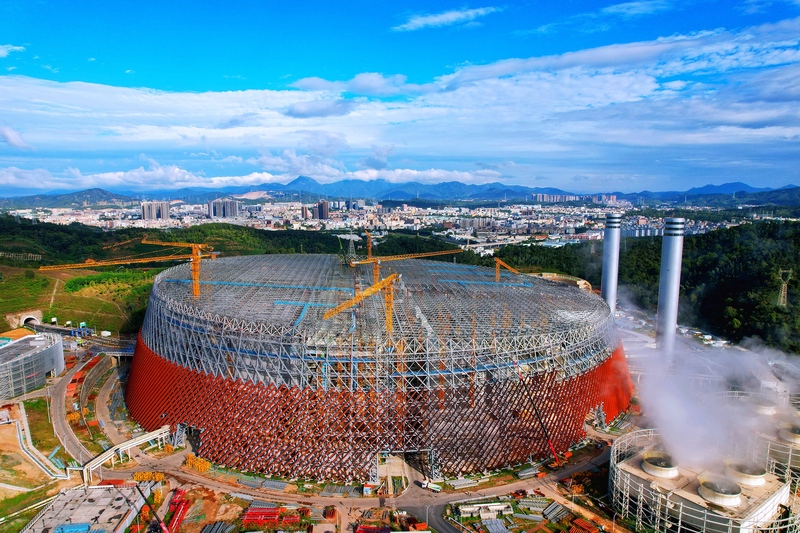

深圳东部环保电厂项目稳步推进
目前现场已经初具规模,已完成烟囱外墙装饰的施工和验收,主厂房屋面侧墙三角百叶的安装已完成60%,屋面围护结构施工工作即将全面展开。
公司荣获“信用AAA级”称号
日前,经中企评协信用评级中心评定,中国机械工业机械工程有限公司荣获“信用AAA级”称号。
诚信是企业立足市场的基石,是企业生存和发展永恒的动力。中机工程将继续坚持诚信立企、守信经营,不断完善企业信用体系建设,用实干彰显使命担当,用时间沉淀品牌信誉,竭力为我国企业诚信体系建设添砖加瓦。
上一篇 中机工程召开第四季度党建工作例会
下一篇 学史力行办实事 聚力融合促发展
